国投钦州第二发电有限公司电厂专用码头项目通过竣工验收
发表时间:2024-12-31 15:22:18来源:中新网广西

摘要提示:近日,钦州港金谷港区金鼓江作业区11号泊位一期工程顺利竣工验收,标志着煤炭船舶从码头靠船直送电厂的便捷通道正式落成。王广强供图  此次验收工作由建设单位国投钦州第二发电有限公司组织,行业主管部门、行业专家及参见单位共同组成现场核查组。

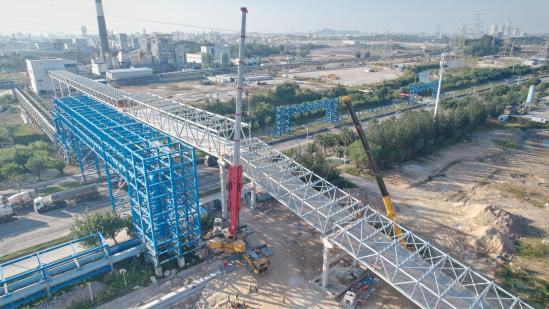

  近日,钦州港金谷港区金鼓江作业区11号泊位一期工程顺利竣工验收,标志着煤炭船舶从码头靠船直送电厂的便捷通道正式落成。

王广强供图

  此次验收工作由建设单位国投钦州第二发电有限公司组织,行业主管部门、行业专家及参见单位共同组成现场核查组。核查组综合考量各方意见与实际情况,最终确定11号泊位一期工程通过竣工验收。

  回顾码头一期工程建设项目,北护岸皮带机栈桥施工自开工以来,面临着诸多挑战。皮带机栈桥灌注桩需穿透10米厚的北护岸抛石棱体层,常规旋挖钻孔桩机、冲孔桩机施工难度大、效率低,为加快北护岸皮带机栈桥施工,码头管理部组织监理、总包、分包单位开专题会讨论可行性方案,最终确定采用“潜孔锤”新工艺,并找厂家定制“潜孔锤头”。

  在施工过程中,潜孔锤新工艺展现出独特优势,其特制的钻头能有效破碎坚硬石块,碎屑随气流排出。在钻进过程中,通过智能控制系统实时监测钻进深度、速度与垂直度,确保成孔精准。灌注桩采用全护筒维持孔壁稳定,为后续灌注桩体的顺利浇筑奠定坚实基础,保障整个灌注桩施工高效且高质量地推进。各参建单位紧密协作,精心策划,合理安排施工进度与资源配置,通过技术创新与严格的质量把控,成功克服了重重难关。

  皮带机廊道BC9架空段钢桁架吊装是项目另一大难题,临海大道跨路钢桁架面临道路车流量大,吊装作业对交通的影响大,为确保钢桁架顺利吊装,码头管理部组织施工单位、吊装单位与交通部门沟通协商,提前确定道路导行方案,定于周末夜间车流量相对较少时间段进行吊装施工作业,严格按照吊装专项施工方案完成吊装施工。

  高压线下、跨河道钢桁架吊装面临距离高压线近、河道两侧吊车驻位距离狭窄等限制,码头管理部组织施工单位、吊装单位与钦州供电局现场讨论研究吊装方案,最终安全完成钢桁架吊装作业。

  在施工过程中,建设单位充分发挥统筹协调作用,积极组织各方力量,及时解决施工中遇到的技术难题与资源调配问题,确保项目建设顺利进行。设计单位根据现场实际情况,不断优化设计方案,为工程施工提供了精准可靠的技术指导。施工单位严格按照设计要求与施工规范,精心组织施工,投入先进的施工设备与专业技术人员,确保项目的施工质量都符合高标准。监理单位则全程旁站监督,严格把控施工质量与安全,确保各项施工工序符合规范要求,为项目建设保驾护航。

  经过各方共同努力,一期工程顺利竣工,并在本次竣工验收中,各项指标均符合设计要求与相关验收标准,核查组对项目建设给予了高度评价,同意通过竣工验收。

  国投钦州第二发电有限公司电厂专用码头项目的竣工验收,不仅为电厂的稳定运行奠定了坚实基础,也将对地区经济发展产生积极的推动作用。(王广强)
