崇左供电局“双首席服务”破解企业用电难题
发表时间:2025-06-28 17:29:06来源:中新网广西

摘要提示:该项目为崇左2025年百项重点工业项目之一,配套建设的新振锰业扩建桃城站220千伏间隔提前2个多月送电,一二次施工验收工期仅用35天,停电接入时间由原计划的4天缩短至2天完成,顺利解决了企业“急难愁盼”的用电问题。

  中新网广西新闻6月28日电(黄炜烨)6月26日,位于崇左市大新县桃城镇工业集中区的新振锰业年产20万吨中低碳锰铁项目生产线现场一片繁忙。该项目为崇左2025年百项重点工业项目之一,配套建设的新振锰业扩建桃城站220千伏间隔提前2个多月送电,一二次施工验收工期仅用35天,停电接入时间由原计划的4天缩短至2天完成,顺利解决了企业“急难愁盼”的用电问题。

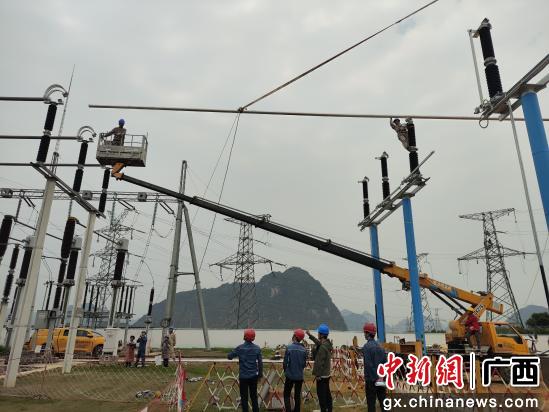

多专业协同管控大型复杂施工。黄炜烨 摄

  今年2月,在得知项目情况后,南方电网广西崇左供电局迅速行动,以“双首席服务”机制为抓手,全力破解企业用电问题。该局党政一把手挂帅,总经理担任首席服务官,建立起跨专业、跨单位的提级会商机制,联合供电局、业主和施工单位,对大型、复杂、多队伍停电施工工作进行统筹安排。

  为了给企业提供更高效的服务,崇左供电局开通绿色通道,加强电网网架规划、项目建设、投产送电、服务规范等全过程协同。输、变电等部门提前三周进入现场开展验收工作,实行边施工边验收的模式。同时,允许“容缺受理”,施工单位调试、试验、三级自检和验收同步开展。

  在项目推进过程中,崇左供电局实行全过程跟踪服务,推进重大项目建设全生命周期综合管理。明确各阶段工作事项、责任人和交付物,倒排工期、挂图作战。畅通信息传递渠道,发布重大项目服务周报和进度日报,超前提醒关键节点,书面预警滞后环节,精准施策,全面持续提升服务效能。

  “双首席服务机制的实施,不仅解决了我们的用电难题,更让我们感受到了当地政府和供电部门为企业服务的决心和效率。”广西新振锰业集团有限公司负责人张朝晖感慨地说,提前送电为项目早日投产创造了条件,也为企业后续发展增添了信心。

  崇左供电局相关负责人表示,将持续深化“双首席”服务机制,不断优化电力营商环境,为更多重点企业和重大项目提供优质、高效的电力服务,为区域经济高质量发展注入强劲“电动力”。(完)
