崇左龙州供电公司冲刺跨江电网改造工程
摘要提示:近日,南方电网广西新电力投资集团龙州供电公司跨江电网改造工程已进入冲刺阶段——32座21米高的新铁塔拔地而起。这项沿河线路专项改造提升工程于年初启动,总投资近520万元。
中新网广西新闻7月3日电 (黄学林 赵斯毅)近日,南方电网广西新电力投资集团龙州供电公司跨江电网改造工程已进入冲刺阶段——32座21米高的新铁塔拔地而起。这项沿河线路专项改造提升工程于年初启动,总投资近520万元。
龙州境内水口河、左江蜿蜒,沿河散落着数十个村落、连片甘蔗农田与木材、水产加工小厂房。去年,麦德姆、博罗依、桦加沙三场台风接踵而至,流域水位接连暴涨,低矮跨河电杆基座被洪水浸泡冲刷,跨河线路逼近水面,全县沿河40余个村庄、千余亩农作物、10余家涉农加工厂接连断电。灌溉水泵停转、烘干设备停工,农户产业与群众生活双双受扰。
龙州供电公司介绍,以往汛期只能等大水退去再抢修,年年投入、年年受灾,属于被动补救的短期举措,治标难治本。今年年初,该公司便下定决心,摒弃“重灾后抢修、轻源头治理”的短视思维,补齐河道电网防汛短板,联合水利、公路、应急等部门及各乡镇政府,倒排工期、协同攻坚。
龙州供电公司考虑到跨河铁塔施工不比平地作业——河道淤泥地基承载力差、汛期施工窗口期有限,且施工需同步保障行洪安全,迅速优化杆塔选址,协调青苗补偿及临时占地事宜,扫清施工外部障碍,抢抓汛前黄金施工期。
与普通平地杆塔不同,本次全线统一采用21米加高角钢塔,相较原有老旧电杆,跨河线路整体最高抬升12米,同步加深混凝土承台、加密钢筋、增设防冲刷护坡。
“把以往每年灾后重复抢修的零散投入,整合为一次性、长效化的前置保障投入。不搞看得见的形象工程,专做护民生、利长远的基础工程。”该公司负责人说。

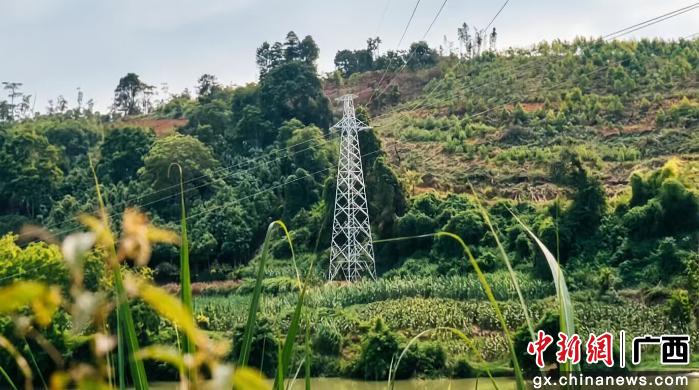

截至目前,28座防汛铁塔已建成投运,剩余杆塔基础、组立工序全速推进,确保7月10日前全部竣工交付。
据测算,全部改造工程完工后,沿河跨河线路抵御洪水能力将实现质的飞跃,汛期洪涝引发的线路跳闸、停电故障预计同比下降35%,彻底扭转“逢大水必停电、退水后忙抢修”的被动局面。(完)
