扶绥县220千伏渠黎站扩建工程进入全面攻坚阶段
摘要提示:日前,崇左市扶绥县220千伏渠黎站扩建工程现场传来捷报——2号主变压器精准平稳落位于预定基座,就位作业圆满完成。这标志着工程正式由土建施工转入电气安装与设备调试的核心攻坚阶段。

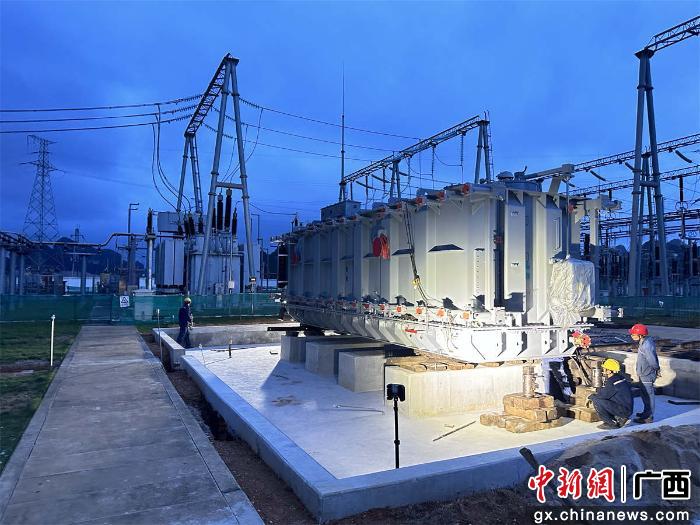

中新网广西新闻7月11日电(麻紫超)日前,崇左市扶绥县220千伏渠黎站扩建工程现场传来捷报——2号主变压器精准平稳落位于预定基座,就位作业圆满完成。这标志着工程正式由土建施工转入电气安装与设备调试的核心攻坚阶段。
作为崇左扶绥青年产业园工业发展和城乡民生用电的重要骨干变电站,220千伏渠黎站长期承担着区域供电核心枢纽职能。近年来,园区发展势头强劲,入驻企业数量从2020年的36家猛增至2025年底的百余家,规模以上工业企业达60余家。
工矿企业持续扩产增效,叠加乡村电气化建设全面推进,区域用电负荷呈爆发式增长。原有单台主变配置已无法满足当前需求,更不符合电网“N-1”安全运行准则,单主变运行带来的安全隐患日益突出。此次扩建工程,正是为彻底消除这一风险、完善区域220千伏主干网架而实施的关键举措。
上述工程自今年2月27日开工,概算动态总投资2214万元。核心建设内容包括:新增1台150兆伏安主变压器,配套完善220千伏、110千伏、10千伏三侧间隔一、二次设备,新增10千伏出线柜7面,并同步建设并联电容器组、接地变等全套附属设施。
截至目前,项目整体进度已达40%,前期土建施工及设备预埋、配套设施安装等基础工序均按计划有序落地。项目部科学统筹施工计划,合理调配人力与机械物资,细化各阶段任务,抢抓黄金施工期,严控质量与进度,确保工程高标准、高效率推进。
安全始终是建设底线。开工以来,项目团队严格贯彻南方电网公司现场作业风险管控硬措施、广西电网公司基建人身安全管理规定及年度专项要求,全面推行标准化管理。针对大件吊装、高空作业、电气安装等高风险环节,执行专项方案审批、每日安全技术交底和全过程旁站监护,将安全责任压实到每个岗位、每个环节,全方位筑牢防线,保障施工全过程平稳有序。
2号主变的成功就位,为后续电气安装、系统调试等工序赢得了充足工期,也为项目按期投运奠定了坚实基础。工程建成后,将大幅提升渠黎站供电容量和区域电网可靠性,增强负荷承载与应急转供能力,彻底补齐电网安全短板,为青年产业园千亿级产业集群发展和乡村电力基础设施升级提供强劲电力支撑。(完)
