崇左宁明供电公司投资近9000万元构建智能电力网

2025-09-12 14:42:48  来源:中新网广西
字号:

摘要提示:2025年,南方电网广西新电力投资集团宁明供电公司计划总投资8920万元,推进县域电网升级改造及生产项目技术改造。宁明供电公司加速推进配网自动化建设,大规模安装智能开关等设备,实现故障精准定位、响应效率提升与运维成本降低。

  中新网广西新闻9月12日电 (谢建华)2025年,南方电网广西新电力投资集团宁明供电公司计划总投资8920万元,推进县域电网升级改造及生产项目技术改造。这是该公司继2024年投入1.324亿元后的又一关键举措,通过系统性补强电网薄弱环节,全力构建安全、可靠、高效、智能的现代化电网,为宁明县经济社会高质量发展注入强劲电力动能。

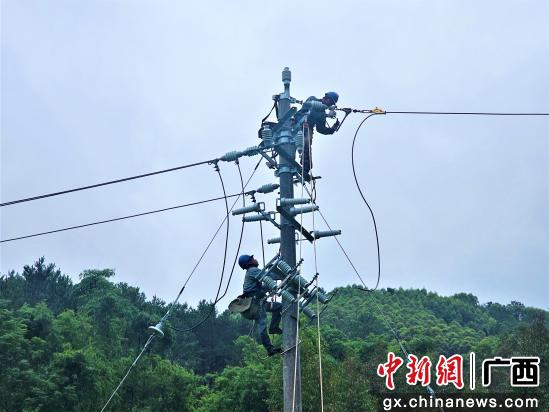

图为峙浪支线改造工程施工现场。范丽 摄

  截至9月1日,宁明供电公司已完成年度总投资的78.71%。随着电网升级及技改项目持续推进,全县综合电压合格率达99.82%,客户平均停电时间同比减少13.95小时,供电保障能力显著增强,供电服务认可度持续提升。

  配电网作为电力输送的“最后一公里”,直接关系千家万户用电体验。宁明供电公司加速推进配网自动化建设,大规模安装智能开关等设备,实现故障精准定位、响应效率提升与运维成本降低。截至8月31日,已安装智能开关78套,配网抢修平均时间从2小时缩短至15分钟。

  在智能电网建设中,该公司引入物联网、人工智能等前沿技术,搭建远程监控体系。依托智能运维平台,隐患排查精准度提升82%;同步部署45个无人机机巢,覆盖28回重要线路及全部17座变电站,累计完成无人机巡检作业297次,巡视里程达4130公里。

  2025年以来,针对宁明10千伏北山线、那楠线等9条高频故障线路存在的裸导线占比高、电杆老旧、穿越林区与民房等安全隐患,宁明供电公司专项开展线路治理,投入486万元专项改造资金,系统推进线路升级。目前,那楠线、安阳线等5条线路已完成改造并投运。经“韦帕”“剑鱼”等台风考验,改造后的10千伏线路跳闸率同比降低43.5%,全县低压平均停电时间下降29.23%,供电稳定性实现质的飞跃,为居民生活与农业加工产业提供可靠电力支撑。

  面对主网架薄弱、“串灯笼”式单线供电等结构性隐患,该公司2025年重点推进110千伏爱店(宁爱)送变电工程和110千伏花山~宁明1回线路改接220千伏谊祥站工程的规划立项。其中,110千伏爱店(宁爱)送变电工程已于8月6日取得可研调整批复,工程建成后将彻底改变爱店口岸片区单一电源现状,大幅增强边境电网韧性;110千伏花山~宁明1回线路改接220千伏谊祥站工程于7月2日获可研批复,投运后将推动宁明核心电网形成“多电源、强联络”双环网结构,从根本上解决“串级供电”安全隐患。(完)
