崇左供电局2026年首投项目落地 破解宁明电网供电瓶颈

2026-02-03 12:00:26  来源:中新网广西
字号:

摘要提示:1月31日,南方电网广西崇左供电局建设管理部2026年首个投产项目——宁明-城南35千伏线路新建工程正式进入24小时启动试运行阶段,目前所有设备运行平稳,标志着宁明县域电网供电能力实现质的提升。

  中新网广西新闻2月3日电 (黄乐永)1月31日,南方电网广西崇左供电局建设管理部2026年首个投产项目——宁明-城南35千伏线路新建工程正式进入24小时启动试运行阶段,目前所有设备运行平稳,标志着宁明县域电网供电能力实现质的提升。

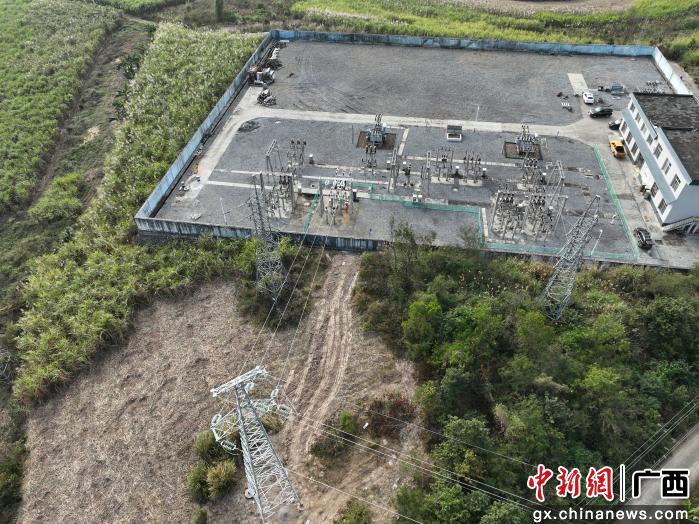

图为新建投入使用的35千伏明南站间隔。黄乐永 摄

  据悉,该工程总投资规模贴合区域电网升级需求,建设内容涵盖新建110千伏宁明站间隔、35千伏明南站间隔及35千伏宁南线线路,线路总长3.741公里,其中电缆段0.962公里,新建铁塔14基。工程自启动建设以来,业主、监理、施工单位组建13人专项管理团队,日均投入18名施工作业人员,总历时5个月高效完成建设任务,比预期投产时间提前了三个月。

  作为宁明电网的关键补强工程,项目投运后将彻底缓解35千伏明南站长期存在的“串灯笼”式供电隐患,成功化解两项县域大面积停电风险,使当地电网供电可靠性得到显著提升。这意味着宁明县居民生活用电、农业生产及中小企业用电将获得更稳定保障。

  工程的快速落地离不开多方协同发力。建设期间,崇左供电局积极联动当地政府部门、广大群众及宁明供电公司,形成共建合力,高效解决了线路路径规划、施工协调等关键问题,为工程提前投产奠定了坚实基础。

  此次工程是崇左供电局落实广西电网“开局即冲刺”部署的重要举措,也是该局建设管理部深入贯彻落实公司扩大有效投资、持续优化县域电网结构的生动实践。下一步,崇左供电局将继续聚焦民生用电需求与地方发展大局,加快推进电网基础设施建设,以更可靠的电力保障助力崇左经济社会高质量发展。(完)
