崇左凭祥供电局为南友高速复通抢险提供坚实电力保障

2025-10-21 15:58:51  来源:中新网广西
字号:

摘要提示:南友高速六尖山隧道抢修工作将持续到11月30日,崇左凭祥供电局将持续对接抢修单位,关注抢修进度及用电需求,为南友高速六尖山隧道抢险保通提供坚实电力支撑。

  中新网广西新闻10月21日电 (胡仁艳 黄玉龙)10月19日17时许,随着南友高速六尖山隧道抢险现场传来一声指令,新装设的630千伏安变压器顺利投入运行,明亮的灯光瞬间照亮隧道延长工程连夜施工现场,为高速快速复通提供了可靠电力支撑。

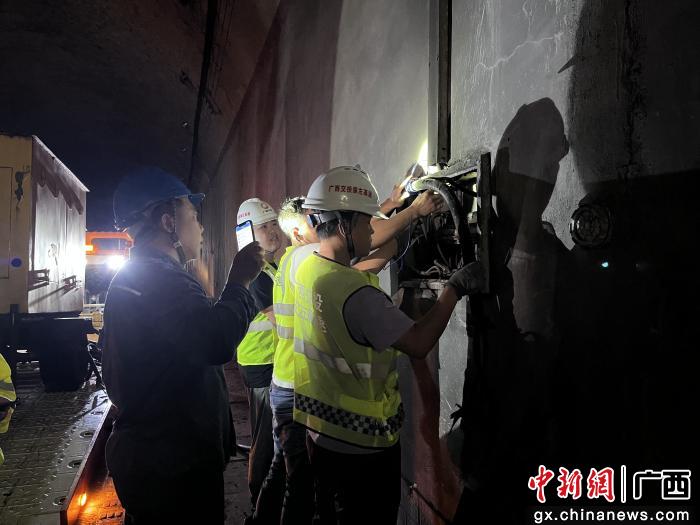

崇左凭祥供电局工作人员指导广西交投崇左高速公路运营公司开展低压电缆敷设,启动发电机为隧道供电。黄玉龙 摄

  今年国庆期间,受强降雨影响,南友高速六尖山隧道先后于10月4日晚21时41分、10月8日16时9分出现两次山体滑坡,导致双向车道阻断。在10月4日的滑坡中,负责六尖山隧道供电的专用变压器被滑坡泥土掩埋,导致隧道及南友高速凭祥出口收费站停电。为了高速路快速复通,崇左凭祥供电局实时关注抢险现场用电需求,安排技术人员指导帮助广西交投崇左高速公路运营公司技术人员接入发电机为隧道照明紧急供电。该局还备足应急照明灯具、发电机等设备,随时待命。

  10月8日中午,六尖山隧道完成隧道清淤并通车。8日下午,隧道再次遭遇滑坡。由于第二次滑坡土石的规模比第一次滑坡大,清淤工作持续7天。清淤完成后,当地政府各相关部门现场勘查研究处置方案,最终决定延长隧道长度,以抵御六尖山区域未来的滑坡风险,预计施工工期将进一步延长,使用小型发电机临时供电方式已无法满足隧道施工需求。

  10月15日,收到广西交投崇左高速公路运营公司用电报装申请后,崇左凭祥供电局立即成立专项攻坚组,组织技术骨干前往现场勘查,结合滑坡体地质条件与施工用电负荷,制定详细的供电方案。施工环节从变压器的安装、调试、接入层层把关,争分夺秒。10月19日下午,新装变压器成功接火送电,隧道施工区电力供应稳定恢复,为隧道应急抢通跑出了电力“加速度”。

  据悉,南友高速六尖山隧道抢修工作将持续到11月30日,崇左凭祥供电局将持续对接抢修单位,关注抢修进度及用电需求,为南友高速六尖山隧道抢险保通提供坚实电力支撑。(完)
