崇左供电局建制化管理助力电网建设跑出加速度

2026-01-23 14:17:50  来源:中新网广西
字号:

摘要提示:1月21日,伴随着南方电网广西崇左供电公司驮卢供电所联合指挥部的指令,崇左市江州区驮卢镇成片甘蔗地间的新线路亮起指示灯,周边3个村屯的生产生活用电得到全面保障。

  中新网广西新闻1月23日电 (马忠义)1月21日,伴随着南方电网广西崇左供电公司驮卢供电所联合指挥部的指令,崇左市江州区驮卢镇成片甘蔗地间的新线路亮起指示灯,周边3个村屯的生产生活用电得到全面保障。这是崇左供电局推行施工队伍“建制化”管理后,快速落地的第335个基建项目。

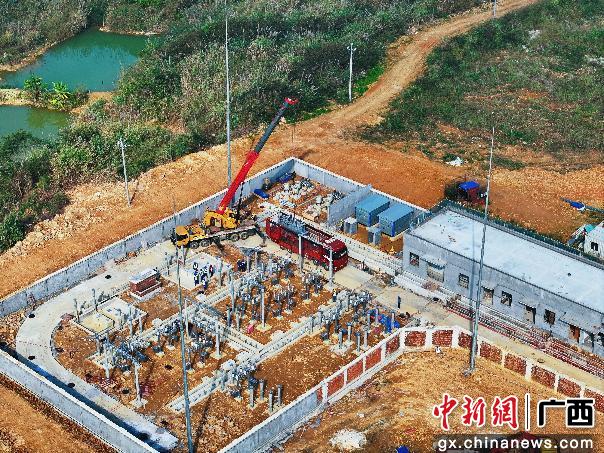

图为35千伏水口站建制化管理施工现场。王嘉瑞 摄

  崇左市江州区驮卢镇鲤鱼山站10千伏城镇I、Ⅱ线新建工程采用10千伏240mm²交联聚乙烯绝缘导线替换原有老旧裸导线,改造工程完成后线路出来安全性更高外,载流量提升30%,可充分满足甘蔗榨季期间榨糖厂及农户的大功率用电需求。

  “以前施工像‘单打独斗’,现在有了‘指导员+专业班组’的模式,效率和质量双提升。”陈贤平是崇左供电公司驮卢供电所中级作业员,作为供电部门业主方代表,派驻该项目联合指挥部做指导员,每天与施工队伍同进同出,从施工计划制定、安全方案审核到现场监督验收全程跟进。施工中,针对甘蔗地泥泞易陷的特点,陈贤平协调项目部采用履带式施工机械,更好适应施工环境,提前5天完工。

  这种“一队伍一指导员”的机制,让业主方与施工队无缝对接,实现项目建设“计划、方案、监督”全流程闭环管控。2025年9月以来,崇左供电局启动施工队伍“建制化”管理,累计组建建制化班组41个,施工总人数546人,组织成立了“局级总指挥部+县级联合指挥部+供电所作战单元”三级管理体系。自体系运行以来,截至2025年12月31日,崇左供电局10千伏农配网项目4个月(9月至12月)新增投产项目257个,较前8个月(1月至8月)的新建投产124项,速度提升207.2%。

  新年伊始,在崇左的城镇乡村、田间地头,崇左供电局的建制化施工队伍正以严谨的标准、高效的节奏全速推进电网建设。该局三级管理体系的高效运转与建制化管理的深度融合,持续为地方经济发展和乡村振兴注入强劲电力动能,让可靠电力源源不断惠及千家万户。(完)
